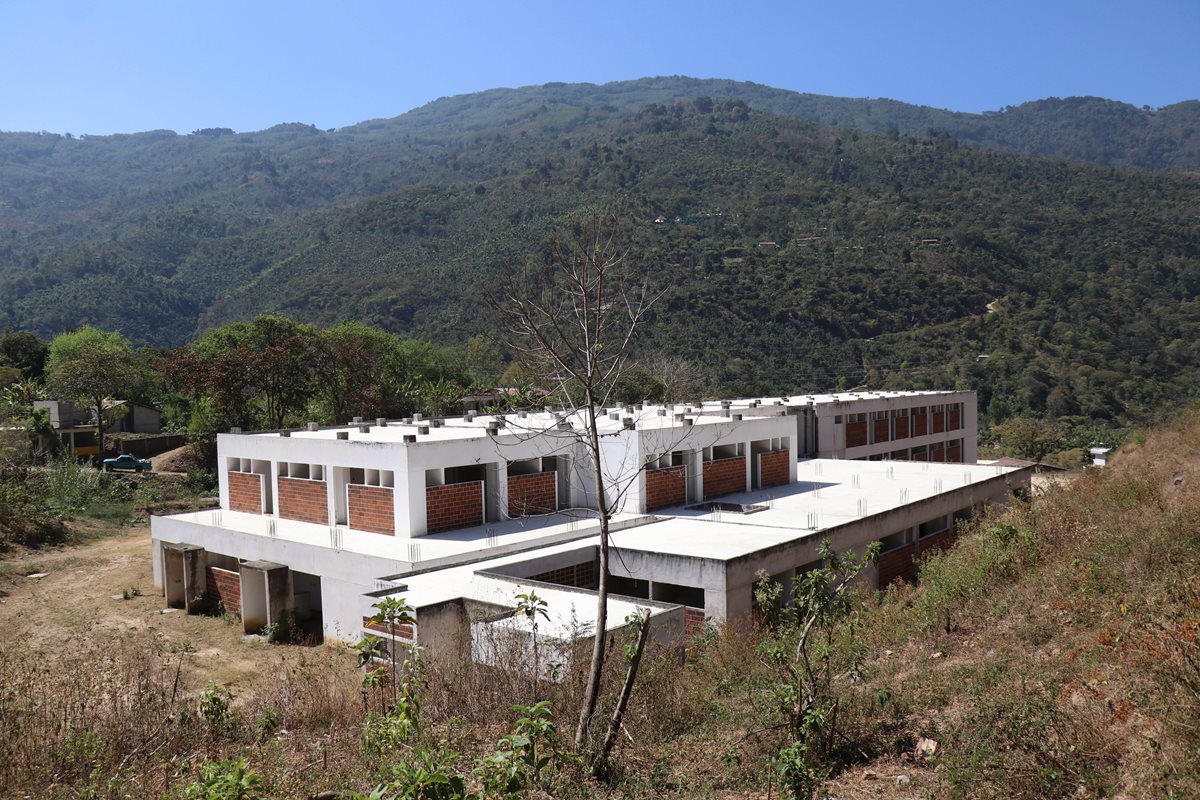

Agregó que han hecho los esfuerzos necesarios para que se retome el proyecto, que se inició en el 2009 y al cual se le asignaron Q41.4 millones, y que tendría que haber sido entregado y equipado en el 2011. “Solo nos han engañado, vienen comisiones y comisiones, pero la realidad es que seguimos en las mismas”.
José Vásquez, vecino, afirmó que el hospital es necesario para la población y aunque han estado detrás de los diputados, el Gobierno y las autoridades locales, no tienen respuestas a sus demandas.
Lea también: Muere vapuleado un hombre acusado de robar una moto
“Muchos han muerto por falta de recursos y atención en el hospital. Está el hospitalito, pero no tenemos el personal que se debe ni medicamentos”, expresó.
Para la lideresa Marcela Lázaro Morales, muchos vecinos han caído en desesperación, pues los años pasan y la construcción se deteriora por las inclemencias del clima.
Tiempo perdido
Epifanio Mejía, quien tiene 28 años de ser director del hospital local, recuerda que en el 2004 empezaron con las gestiones para contar con un hospital moderno y que el primer paso fue comprar el terreno, cuyo valor superó Q1 millón.
Explicó que el lugar donde funciona el hospital no es el adecuado, pero que a pesar de eso tratan de ofrecer un servicio de calidad. Agregó que la capacidad es de 34 camas y registran unos cuatro mil egresos y 30 mil consultas al año, incluso, de pacientes provenientes de Chiapas, México.
Larga espera
Según el alcalde local, Julio Ambrosio, después de suscribir convenios, el 22 de diciembre del 2009, la obra inició con un presupuesto de Q37 millones 889 mil 554.34, pero entre el 2010 y 2012 hubo un ajuste presupuestario y se incrementó a Q41 millones 432 mil 489.17.
Recuerda que según documentos del desaparecido Fondo Nacional para la Paz (Fonapaz), en el 2010 la obra quedó detenida con el argumento de que no había fondos para continuar. En el 2013, mediante el acuerdo gubernativo 36-2013 la obra se transfirió al Ministerio de Desarrollo por el cierre de Fonapaz.
Lea también: Entre arrepentimiento y pena, víctimas de accidentes en moto espera recuperación
Un año más tarde, se formó un equipo técnico para evaluar lo ejecutado y la Contraloría General de Cuentas emitió un informe de auditoría que se practicó a la construcción y recomendó no continuar con la obra hasta que contara con todas las fases de planificación.
El 23 de marzo del 2014, el Fondo de Desarrollo Social (Fodes), mediante el acta número 48 recibió el expediente del proyecto, según actas de la unidad de Asesoría Jurídica, el traslado del mismo se hizo sin los recursos para su conclusión, por lo que en el 2015 se recomendó hacer el proceso de recisión del convenio.
El 1 de agosto del 2016 se presentó una denuncia penal en la Fiscalía contra la Corrupción, debido a que en visitas a la construcción se constató que hay una diferencia del avance físico reportado por Fonapaz, que fue del 49.55 por ciento, mientras que el Fodes estableció que solo se construyó 38.09%, un margen de diferencia de 11.46%, equivalente a Q4 millones 747 mil 312.71.
